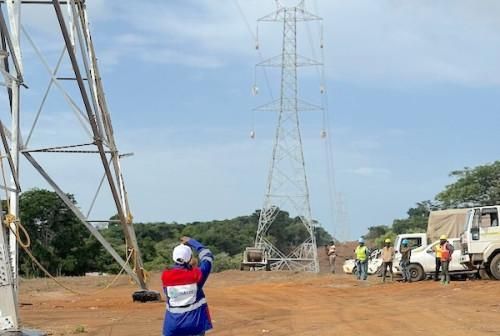

Kamerun-Çad elektrik enterkonneksiyon projesinin 31 Aralık 2027 olan tamamlanma hedefi, mevcut ihale takvimleri nedeniyle artık karşılanamayacak. En iyimser tahminler bile projenin Çad'da 2028'e, Kamerun'da ise 2029'a kadar uzayacağını gösteriyor. Afrika Kalkınma Bankası (AfDB) ise hala 2027'yi hedef tarih olarak belirtiyor.
Çad'ın Henüz Ödüllendirilmemiş 21 Aylık Sözleşmeleri Var
Çad'da ihale edilen iki sözleşmenin yürütme süresi 21 ay. Tekliflerin Kasım 2026'da kapanmasıyla başlasa bile, işler en erken Ağustos 2028'de tamamlanacak. Bu, AfDB'nin mevcut tamamlanma hedefinden sekiz ay sonra. Ayrıca, bu ihaleler Çad tarafındaki toplam 238 kilometrelik iletim hattının sadece yaklaşık 158 kilometresini kapsıyor, bu da yaklaşık 80 kilometrelik bir bölümün mevcut tedarik sürecinin dışında kaldığı anlamına geliyor.
Kamerun'un Sözleşme Zaman Çizelgeleri Zaten 2029'a Kadar Uzuyor
Kamerun'da durum daha da kritik. İletim hatları için sözleşmelerin imzalanmasından sonra inşaat süresi 34 ay. Tekliflerin Kasım 2026'da kapanmasından hemen sonra başlasa bile, inşaatın Eylül 2029'a kadar sürmesi bekleniyor. Bu, AfDB'nin mevcut son tarihinden neredeyse iki yıl sonra. Kamerun tarafında da toplam 566 kilometrelik iletim hattının sadece 419,6 kilometresi şu anda tedarik sürecinde.
Daha Fazla Altyapı İhale Edilmeyi Bekliyor
Proje kapsamında Kamerun'da 566 km, Çad'da 238 km olmak üzere toplam 804 km iletim hattı ve her iki ülkede de yeni trafo merkezleri inşa edilecek. Mevcut ihaleler, planlanan altyapının yalnızca bir kısmını kapsıyor. Bu nedenle, mevcut ihale süreçlerine bağlı yürütme süreleri, 31 Aralık 2027'ye kadar tam bir tamamlanmayı dışlıyor. Gecikmenin nihai uzunluğu, sözleşmelerin ne zaman ödüllendirileceğine ve inşaatın ne zaman başlayacağına bağlı olacak.
